据陕西精益化工有限公司微信公众平台2019年6月25日讯 6月24日下午,公司动力中心脱盐水站第一套制水设备顺利开车,成功产出合格除盐水,标志着脱盐水站已完全具备除盐水生产能力,将为后续装置调试试车奠定坚实基础。

经过紧张而忙碌的施工建设,2019年4月底,脱盐水站所有设备管道基本安装到位,通过公司组织“三查四定”后的问题整改,脱盐水站各项工作进展迅速。

5月9日,神海水务新鲜水供水管网投运,生水箱开始冲水清洗,随着生水箱放空管的取样观察,样水清澈透明,标志着脱盐水站正式进入冲洗调试阶段。

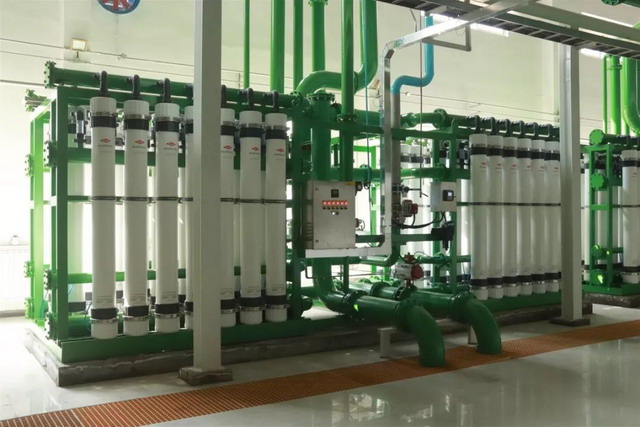

5月12日,随着#A超滤管冲洗完毕,第一根超滤膜开始安装,经过一天安装,六十根超滤膜顺利安装到位,第一套超滤进入冲洗、置换,产水经过浊度检测,顺利回收,为后续设备的联动试车奠定了基础。
5月18日,安装#A反渗透,随着冲洗、置换合格,高压泵的启动,产水电导下降到了4us /cm ,实现了初步脱盐,为后续阴阳床的投运打下基础。

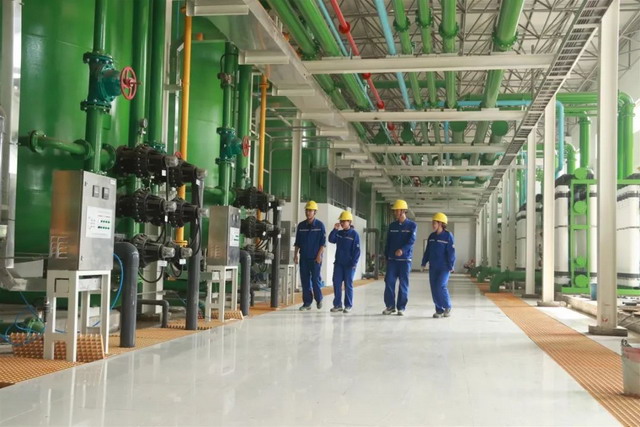

5月20日,脱盐水站开始填装树脂,施工调试单位与业主齐上阵。经过五天的努力,床体填装基本完毕。随后,陆续安装了保安过滤器滤芯、剩余两套反渗透,酸碱和加药系统陆续到位,所有设备管线进行了冲洗检漏。
6月16日,床体开始预处理,包括阳床进碱、阴床进酸和混床进酸碱处理。

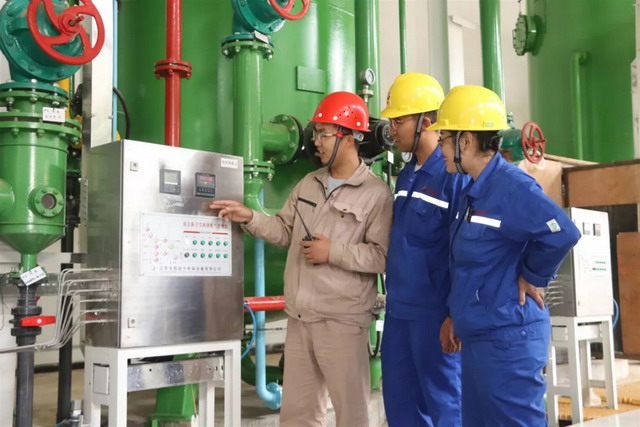

6月17日,床体预处理结束,进行#B阳床和#B阴床再生,经过反洗、进再生液、置换、正洗步骤,阴床出水电导降到2us/cm左右,再生成功。

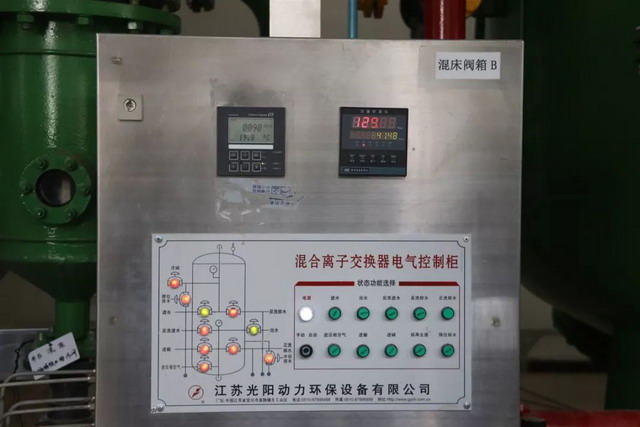

6月20日,#B混床开始再生,经反洗分层、自然沉降、进酸碱、置换、进气混脂、正洗。
6月24日下午15时30分,混床正洗电导下降到了0.19us/cm。至此,脱盐水站第一套制水设备顺利开车,产出了合格除盐水。


公司动力中心脱盐水站成功产出合格除盐水,实现了公司项目建设又一重大节点任务,必将对项目建设及后续投料试车产生积极而又深远的影响。
